仕掛中作業一覧

ここでは、ダッシュボードで表示できるウィジェットである、仕掛中作業一覧に対する操作について説明します。

ログインユーザがリソースとして割り当てられているアクティビティ・マイルストーンのうち、仕掛中のものを一覧表示することができます。

仕掛中とは、以下の条件のいずれかに当てはまるものです。

  • 基準報告日の時点で、「未着手」「完了」以外のアクティビティ・マイルストーン。 ※進捗率0%の実績がある場合は、「未着手」ではありません。

  • 予定開始日(マイルストーンの場合は予定日)が基準報告日またはそれ以前で、かつ「未着手」のアクティビティ・マイルストーン。

※完了しているプロジェクトの場合、アクティビティまたはマイルストーンが未完了であっても、仕掛中一覧には表示されません。

このセクションの内容は以下の通りです。

操作権限

操作種別

必要な権限、条件

システムのプリセット役割

参照/更新

プロジェクトメンバでリソースに割当されているプロジェクトが対象

いずれの役割でも可能

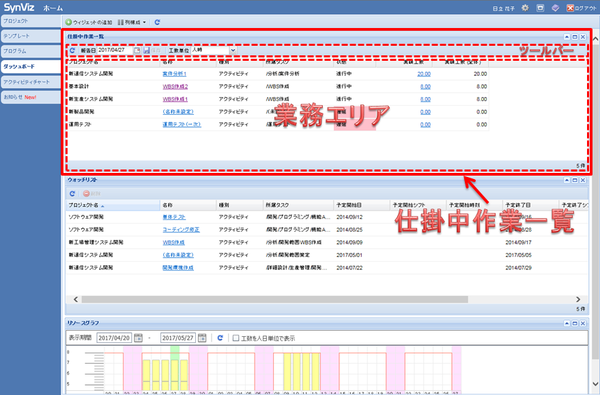

画面構成

仕掛中作業一覧画面(全体)

ツールバー

ツールアイコン

概要

image1最新の情報に更新

最新の情報に更新します。

報告日

報告日を直接入力するか、カレンダポップアップで選択します。

image2保存ボタン

進捗率を保存します。

工数単位コンボボックス

工数の単位を「人時」「人日」「人月」から選択します。
予定工数、割当工数、実績工数の値が、選択した単位に切り替わります。
- 「人時」を選択すると、時間単位で表示します。
- 「人日」を選択すると、日単位で表示します。工数を1日あたりの標準作業時間で割った値を表示します。
- 「人月」を選択すると、月単位で表示します。工数を1日あたりの標準作業時間で割り、さらに1ヶ月あたりの標準作業日数で割った値を表示します。
※1日あたりの標準作業時間と1ヶ月あたりの標準作業日数は、プロジェクト設定で変更できます。

業務エリア

仕掛中作業一覧が表示されます。項目は以下の通りです。

項目

概要

プロジェクト名

対象オブジェクトの所属するプロジェクトのプロジェクト名が表示されます。

名称

アクティビティ名、またはマイルストーン名がリンク表示されます。
リンクをクリックすると各オブジェクトに遷移します。

種別

「アクティビティ」「マイルストーン」のいずれかが表示されます。

状態

進捗状況が「進行中」「警告」「遅延」のいずれかで表示されます。
「遅延」の場合、欄がピンク色となります。

所属タスク

対象オブジェクトの所属タスクのパスが表示されます。

予定開始日

予定開始日(アクティビティの場合のみ)が表示されます。

予定開始シフト

予定開始シフトに対応するシフト名(マイルストーンの場合は空)が表示されます。
(システムでシフトを使用している場合のみ)

予定開始時刻

予定開始シフトに対応するシフトの開始時刻(マイルストーンの場合は空)が表示されます。
(システムでシフトを使用している場合のみ)

予定終了日

予定終了日が表示されます。

予定終了シフト

予定終了シフトに対応するシフト名が表示されます。
(システムでシフトを使用している場合のみ)

予定終了時刻

予定終了シフトに対応するシフトの終了時刻が表示されます。
(システムでシフトを使用している場合のみ)

見込み着手日

見込み着手日(アクティビティの場合のみ)が表示されます。

見込み完了日

見込み完了日が表示されます。

進捗率

・アクティビティの場合は、進捗率が表示されます。
・マイルストーンの場合は、「未完了」または「完了」が表示されます。

予定工数

予定工数(マイルストーンの場合は空)が表示されます。

割当工数

リソース割当の割当工数(マイルストーンの場合は空)が表示されます。

実績工数

実績工数(ログインユーザ分のみの報告日以前の合計値)がリンク表示されます。

実績工数(全体)

実績工数(全リソース分の報告日以前の合計値)が表示されます。

予定作業量

予定作業量(マイルストーンの場合は空)が表示されます。

実績作業量

実績作業量(マイルストーンの場合は空)が表示されます。

見込み作業量

見込み作業量(マイルストーンの場合は空)が表示されます。

最終報告日

実績情報の履歴のうち、もっとも最新の日付が表示されます。

カスタム属性

実績のカスタム属性がある場合、列の表示設定により表示されます。

仕掛中のアクティビティ・マイルストーンの一覧表示

プロジェクト作成時に「編集中の日程を隠す」チェックボックスをONにすると、最新の確定日程のアクティビティとマイルストーンが表示されます。

仕掛中のアクティビティ・マイルストーンの一覧表示をする場合は、以下の手順で操作します。

  1. タブエリアの「ダッシュボード」を押下します。

  2. 「ウィジェットの追加」で、「仕掛中作業一覧」を選択し、「追加」ボタンを押下します。

  3. 業務エリアに仕掛中作業一覧が表示されます。

※ツールバーの基準報告日を変更してEnterキーまたは最新の情報に更新ボタンを押下すると、

 指定した基準報告日で最新の情報に更新されます。

ガントチャート画面を開く

ガントチャート画面への遷移をする場合は、以下の手順で操作します。

  1. 名称(アクティビティ・マイルストーン)のリンクをクリックします。

対象オブジェクトが表示された状態でガントチャートが表示されます。

※プロジェクト作成時に指定した「編集中の日程を隠す」の設定により、リンクで開くプロジェクト内容が最新の確定日程または最新の日程になります。

  • 「編集中の日程を隠す」のチェックボックスがONの場合は、リンクで開くプロジェクト内容が最新の確定日程になります。

  • 「編集中の日程を隠す」のチェックボックスがOFFの場合は、リンクで開くプロジェクト内容が最新の日程になります。

アクティビティ・マイルストーンの実績・見込みの更新

アクティビティ・マイルストーンの実績・見込みの更新をする場合は、以下の手順で操作します。

  1. 実績・見込みの更新したい行の、更新可能な列のセルをクリックして、グリッド上で直接編集します。

    仕掛中作業一覧(実績更新)

    ※更新可能な列は以下の通りです。

    • 見込み着手日(アクティビティの場合のみ)

    • 見込み完了日

    • 進捗率

    • 実績作業量(アクティビティの場合のみ)

    • 見込み作業量(アクティビティの場合のみ)

    • 実績情報のカスタム属性(色型、プロジェクトメンバ型、割当可能リソース型を除く)

  2. ツールバーの「報告日」を入力します。

  3. ツールバーの「保存」ボタンを押下します。

見込み情報、および指定の報告日の実績情報(進捗率、実績作業量、カスタム属性)が複数一括で更新されます。

※進捗率を100%または完了に更新した場合は、仕掛中でなくなるため、最新の情報に更新後一覧表示されなくなります。

アクティビティの実績工数の入力

アクティビティの実績工数の入力をする場合は、以下の手順で操作します。

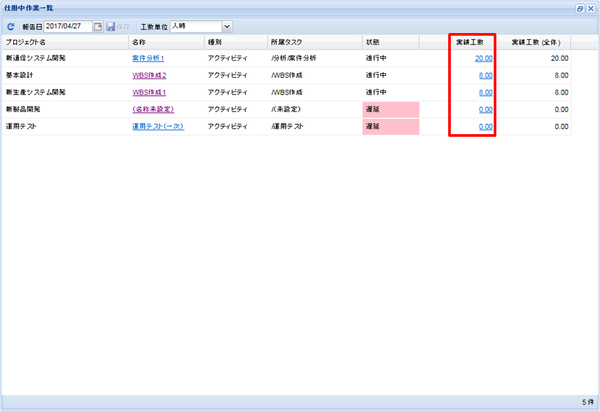

  1. 実績工数の入力をしたいアクティビティの、「実績工数」列のリンクをクリックします。

    仕掛中作業一覧(実績工数)

  2.  実績工数の入力画面で編集します。

※詳細については、「アクティビティの実績工数の入力」を参照ください。
